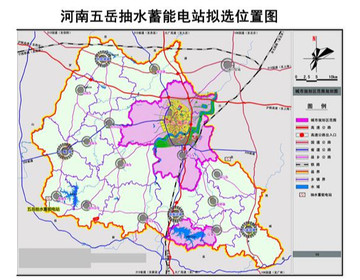

河南光山五岳抽水蓄能电站是中国核工业集团有限公司第一个抽水蓄能电站建设项目,位于信阳市光山县殷棚乡。该电站设计年抽水电量为11.43亿千瓦时,设计年发电量为8.57亿千瓦时,总投资为65.62亿元,总工期为72个月,预计于2026年全部投产运行。电站将以500千伏线路接入河南电网,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务。电站工程计划总投资为43.31亿元,总装机规模为100万KW,由上水库、地下厂房、地面开关站、输水系统和下水库五部分组成。2019年5月28日,电站工程开工仪式在殷棚乡工程现场举行。 电站位置
电站设计
电站设计装机容量100万千瓦,计划安装4台单机容量25万千瓦立轴可逆混流式机组,设计年抽水电量11.43亿千瓦时,设计年发电量8.57亿千瓦时。电站主要由上水库、下水库、输水系统、地下厂房和地面开关站组成。总投资65.62亿元,总工期72个月,首台机组计划于2025年投产发电,2026年全部投产运行。
