乌尉高速公路

乌鲁木齐至尉犁的高速公路
乌尉高速公路,全称乌鲁木齐至尉犁高速公路,[4]公路编号G0711,[1]是新疆跨越天山连接南北疆的交通干线,也是新疆维吾尔自治区“十三五”规划的重点工程和交通强国试点项目之一。起于乌鲁木齐市G30线仓房沟互通立交西侧,止于尉犁县东侧琼库勒村,全长318.5公里,[5]双向四车道,计划施工工期为6年,[6][7][1][2]总投资467亿元。[8]
2017年4月28日,乌尉高速公路项目先导试验段开工。[9]2021年7月30日,《G0711乌鲁木齐至尉犁高速公路[a]项目土地复垦方案》通过审查。[10]2022年4月26日,乌尉高速公路天山胜利隧道1号竖井开挖完成,成为该项目4处竖井中率先完成开挖的竖井。[11]2023年9月30日,乌尉高速公路库尔勒南互通至尉犁段正式通车。[12]2024年1月,乌尉高速公路第二长桥——巴拉提特大桥贯通,该大桥位于天山腹地,左线长2487.5米、右线长2557米,是乌尉高速第二长桥;[13]4月9日,乌尉高速公路石灰窑隧道双线胜利贯通;[14]6月7日,乌尉高速公路9标段天桥1号大桥和天桥2号特大桥最后一片梁同步安装完成。[15]2024年7月24日,乌尉高速公路巴拉提隧道双线贯通;[16]12月26日,乌尉高速公路项目一标段桥梁架设全部完成,标志着一标段主线全面贯通。[17]

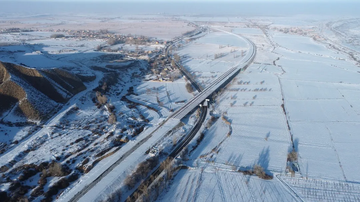

该公路主要施工内容包括隧道、桥梁、涵洞、路基等,桥隧比达40.37%。建成通车后,乌鲁木齐至库尔勒的行车里程可缩短约170公里,有效缓解出疆通道运能紧张的现状,加速南北疆之间商贸物流、文化旅游、科教人才等资源要素流动,促进南北疆协调发展。[18][3][19]

项目历史

2017年4月28日,乌尉高速公路项目先导试验段开工。[9]2019年1月,自然资源部出具了乌尉高速公路项目建设用地预审意见。[20]2021年7月30日,《G0711乌鲁木齐至尉犁高速公路[a]项目土地复垦方案》通过审查。[10]
