昌波水电站

位于金沙江上游地区的水电站
昌波水电站枢纽工程,是金沙江上游河段“一库13级”开发方案的第11级电站,位于金沙江上游四川省甘孜藏族自治州巴塘县和西藏自治区昌都市芒康县交界河段,上距在建的苏洼龙水电站坝址约10.4公里,下距在建的旭龙水电站坝址74.8公里。[1][2]
2018年9月,昌波水电站预可行性研究报告取得水电水利规划设计总院正式批复。[3]2021年7月,通过项目立项决策。[3]2022年12月1日取得项目可行性研究报告批复。2023年9月25日,昌波水电站正式进入工程建设阶段。[3][4]2025年3月,昌波水电站导流洞支洞上游侧底板混凝土全部浇筑完成,为电站2025年10月中下旬大江截流目标的实现奠定了坚实基础。[5]6月8日,昌波水电站项目金沙江大桥建成通车。[6]10月3日,昌波水电站2号尾水隧洞首次爆破作业顺利完成。[7]10月18日,华电金上昌波水电站成功实现大江截流,标志着该工程正式进入大坝主体施工阶段。[8]

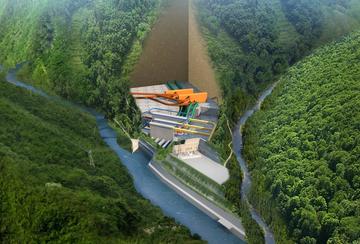

昌波水电站采用混合式开发,水库正常蓄水位2387米,相应库容0.167亿立方米,水库无调节能力。电站总装机容量82.6万千瓦,多年平均发电量44.68亿千瓦·时。工程枢纽主要由挡水建筑物、泄水建筑物、引水发电建筑物等组成。挡水建筑物为混凝土闸坝,最大坝高38米。泄水建筑物包括5孔泄洪闸、1孔生态流量兼泄洪闸、1条非常泄洪洞,均采用底流消能。引水发电建筑物包括左岸河床式生态机组厂房、引水隧洞、引水发电厂房等。左岸河床式生态机组厂房安装2台单机容量4.3万千瓦的灯泡贯流式水轮发电机,单机最小引用流量153立方米/秒。引水隧洞2条,单洞全长约11.17公里。引水发电厂房安装4台单机容量18.5万千瓦的混流式水轮发电机。[1][2]昌波水电站预计2028年实现首批机组投产发电,电站建成后平均每年可生产清洁电能超43亿千瓦时,相当于每年节约标准煤约140万吨,减少二氧化碳排放量近360万吨。[9]
