呼和浩特抽水蓄能电站

2006年创建的水力发电站
呼和浩特抽水蓄能电站位于呼和浩特市东北方约20公里处的大青山区。项目总投资56亿元,将安装4台30万千瓦发电机组,设计年发电量为20亿千瓦时,计划2014年全部完工。

工程概况

总装机容量120万千瓦的内蒙古首座抽水蓄能电站2006年12月23日在呼和浩特市开工建设。据内蒙古电力集团公司介绍,这个电站建成后,将有效缓解内蒙古电网内火电机组的调峰压力,并可降低能耗、减轻污染。
目前内蒙古电网基本上是一个纯火电电网,火电机组的调峰使火电厂单位发电煤耗大大增加,而且严重影响机组的稳定性与寿命。抽水蓄能电站从停止到满负荷运行所用时间为2-3分钟,可大大提高电网应对突发性事故的能力,避免电网出现大面积停电,同时可减少火电厂调峰时火电机组频繁起停造成的污染物排放。

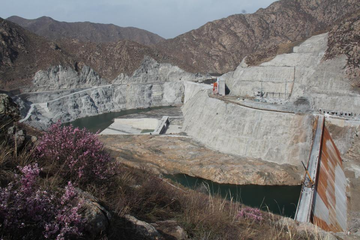

呼和浩特抽水蓄能电站从2004年开始启动前期工作。2006年8月28日,国家发改委正式以发改能源[2006]1744号文件就核准内蒙古呼和浩特抽水蓄能电站项目作出批复。批复指出,为了增强内蒙古西部电网的调峰能力,优化电网电源结构,改善电网的运行条件,提高系统运行的经济性,确保电网的安全运行,促进当地经济和社会的发展,同意建设内蒙古呼和浩特抽水蓄能电站工程。电站安装4台30万千瓦的立轴单级可逆混流式机组,总装机容量120万千瓦,设计年抽水用电量26.77亿千瓦时,年发电量20.07亿千瓦时。电站枢纽由上水库、下水库和引水发电系统等建筑物组成。上水库大坝为沥青混凝土面板堆石坝,最大坝高62.5米,正常蓄水位1940米,死水位1903米,水库总库容666万立方米,调节库容629万立方米;下水库利用哈拉沁沟的一个弯曲河道,在上下游筑坝围建而成,上下游大坝均为碾压混凝土重力坝,上游大坝最大坝高57米,下游大坝最大坝高69米,水库正常蓄水位1400米,死水位1355米,总库容717万立方米,调节库容636万立方米。按2005年底价格水平测算,电站工程静态总投资49.34亿元,动态总投资56.43亿元。该电站工程前期由内蒙古电力(集团)有限责任公司负责建设和管理,2010年资产重组,由三峡集团控股。目前,工程进展顺利,计划整个工程将于2014年试发电。
