彝良隧道

渝昆高铁全线控制性工程
彝良隧道是渝昆高铁全线控制性工程,位于云南省昭通市境内,隧道起于昭通市盐津县柿子乡新生村,向西南延伸,经彝良县钟鸣乡,止于钱家沟,该隧道为双洞单线隧道,左线隧道全长24.78公里、右线隧道全长24.8公里,最大埋深约920米,时速350公里,是中国贯通里程最长、时速最快的高铁隧道。[1][b][2][3][4]
2022年9月22日,彝良隧道进入正洞施工阶段;[5]2023年9月22日,彝良隧道进口平导安全贯通;[6]2024年3月,彝良隧道出口正洞开挖已完成15.02公里,剩余工程按计划推进。[7]2024年9月26日,彝良隧道1号横洞至2号横洞段贯通;[8]10月8日,渝昆高铁彝良隧道1#至2#横洞左线顺利贯通,彝良隧道1#横洞至出口双线顺利贯通。 [9]2025年4月17日,彝良隧道出口端左线顺利施工至分界里程; [10]5月8日,渝昆高铁重点控制性工程彝良隧道出口段顺利提前贯通。[11]7月9日,彝良隧道进口平导至一号斜井段右线顺利贯通; [12]11月6日,渝昆高铁重难点控制性工程彝良隧道右线安全贯通;[13]12月10日7时30分许,彝良隧道全线贯通。[14]

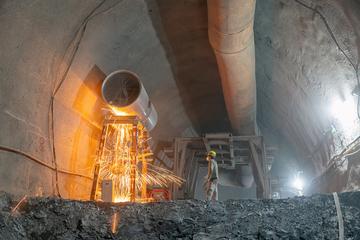

彝良隧道由中铁二院勘察设计、中国铁建大桥局中铁五局负责对向掘进施工,[2][3]施工历时1560余天,中铁五局应用了聚能水压爆破技术、大型机械化配套、3D断面扫描等工艺和工法。[15][16]截至2025年12月,彝良隧道在建设中形成了自主技术体系,获省部级工法3项、国家专利7项,申报国际专利1项。[14]相关技术已推广应用于重大铁路建设项目,为中国长大高铁隧道施工积累了宝贵经验。[17]

建设历程

2022年9月22日,彝良隧道2号斜井掘进完成,标志着彝良隧道进入正洞施工,渝昆高铁云贵段项目建设进入全力推进阶段。[18][5]12月10日,渝昆高铁第一长隧道彝良隧道出口段正洞左右线累计开挖支护相继突破公里大关,分别达到1227.2米和1332.4米,标志着隧道施工建设取得新突破,全隧正在加速推进。[19]
